Baufortschritt

Verfolgen Sie den Baufortschritt. Bleiben Sie jederzeit informiert und erleben Sie, wie Ihr Wohntraum Schritt für Schritt Gestalt annimmt.

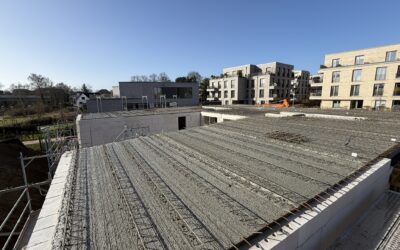

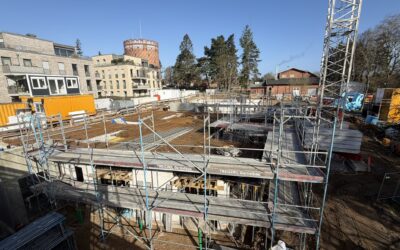

Ende März 2026

Ende März 2026

Haus 14/16: Verlegung der Deckenplatten über das Erdgeschoss

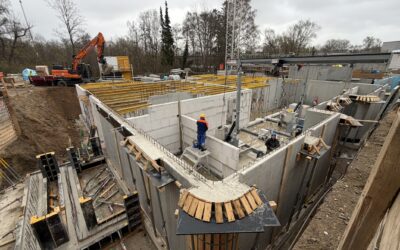

Ende März 2026

Ende März 2026

Haus 10/12: Erstellung der Decke über das Gartengeschoss

Ende März 2026

Ende März 2026

Haus 6/8 Vorbereitung Decke über Gartengeschoss; Erstellung Mauerwerk im Gartengeschoss

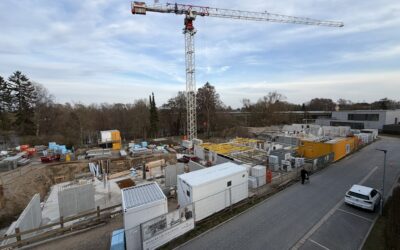

März 2026

März 2026

Haus 6/8 Fertigstellung Sohle, Aufgehende Bauteile Gartengeschoss

Haus 10/12 Aufgehende Bauteile Gartengeschoss, Vorbereitung für die Decke über dem Gartengeschoss

Haus 14/16 Fertigstellung Decke über Gartengeschoss, Aufgehende Bauteile Erdgeschoss

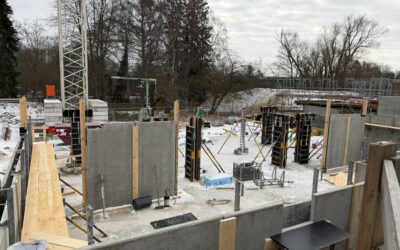

Januar 2026

Januar 2026

Vorbeitungen Decke über Gartengeschoss Haus 14/16

Witterungsbedingte Unterbrechung

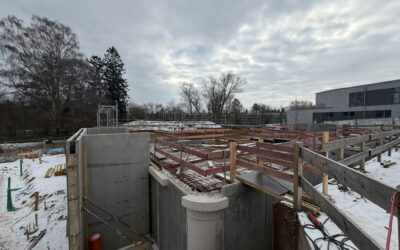

Januar 2026

Januar 2026

Aufgehende Bauteile Gartengeschoss Haus 10/12

Witterungsbedingte Unterbrechung

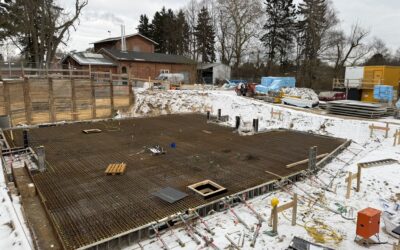

Januar 2026

Januar 2026

Bewehrung Sohle Haus 6/8

Witterungsbedingte Unterbrechung
